施工事例

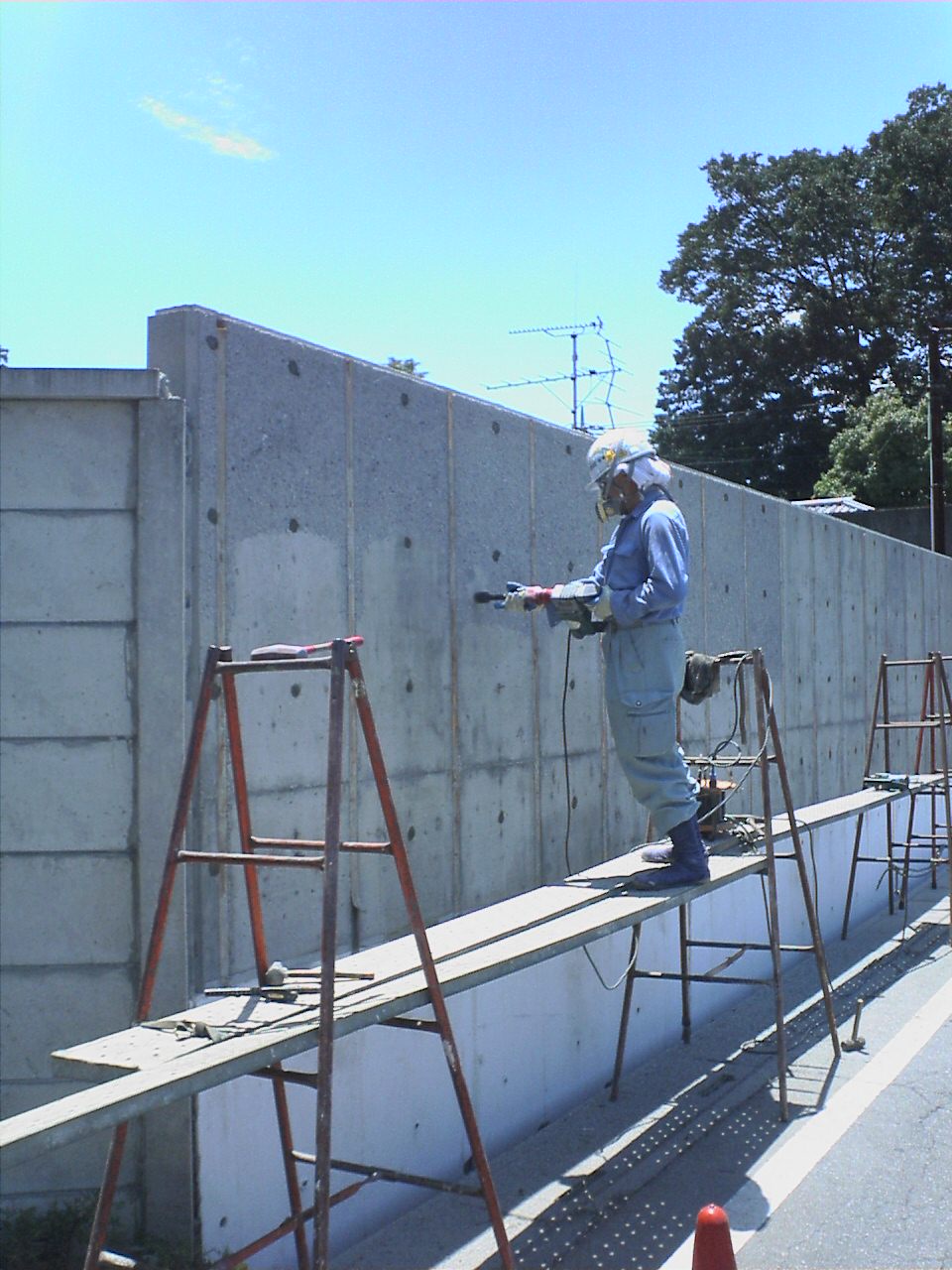

小だたき仕上げ①

施工期日:2005年6月15~6月20日
施工場所:埼玉県内 個人邸宅外構工事

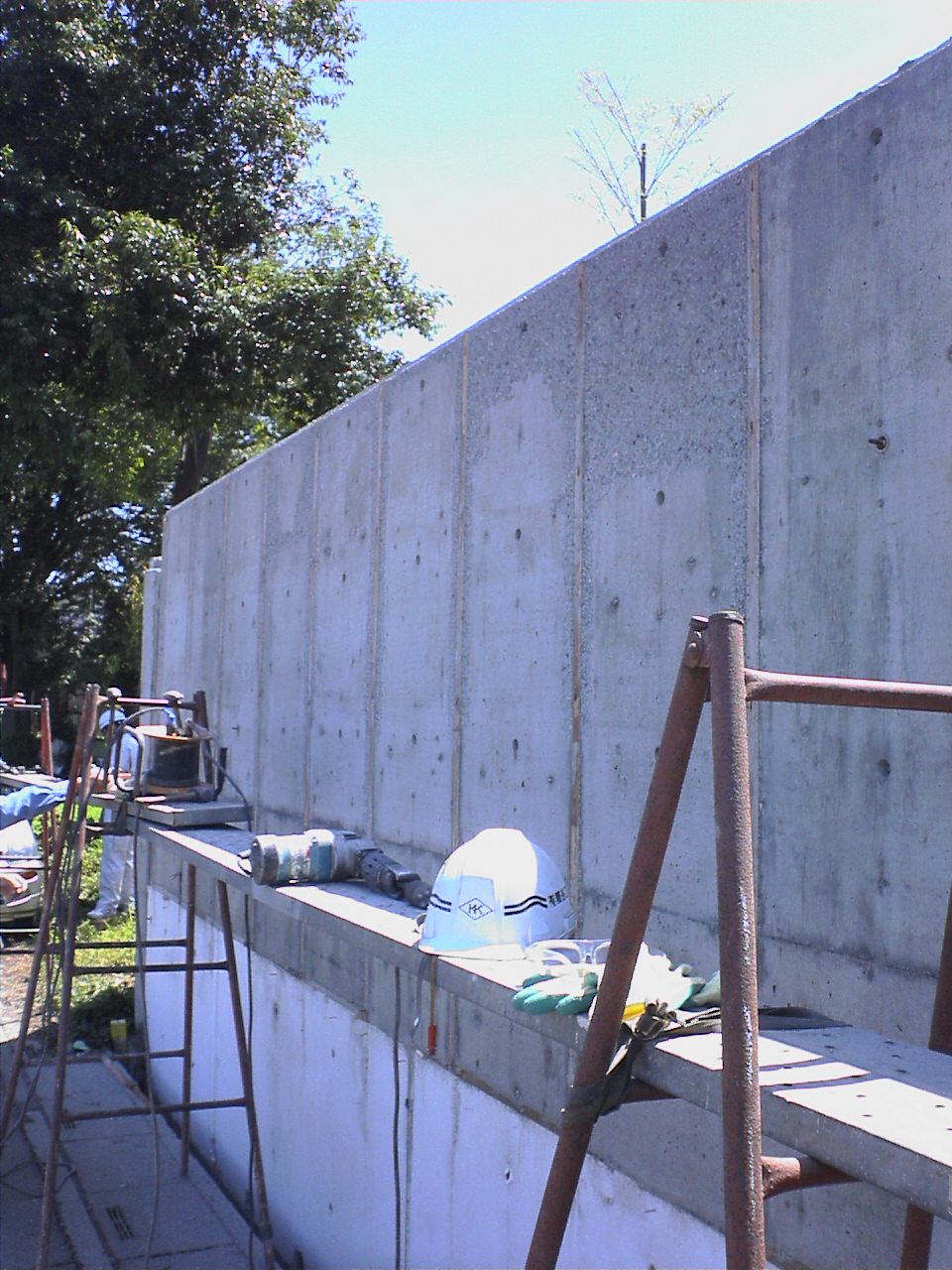

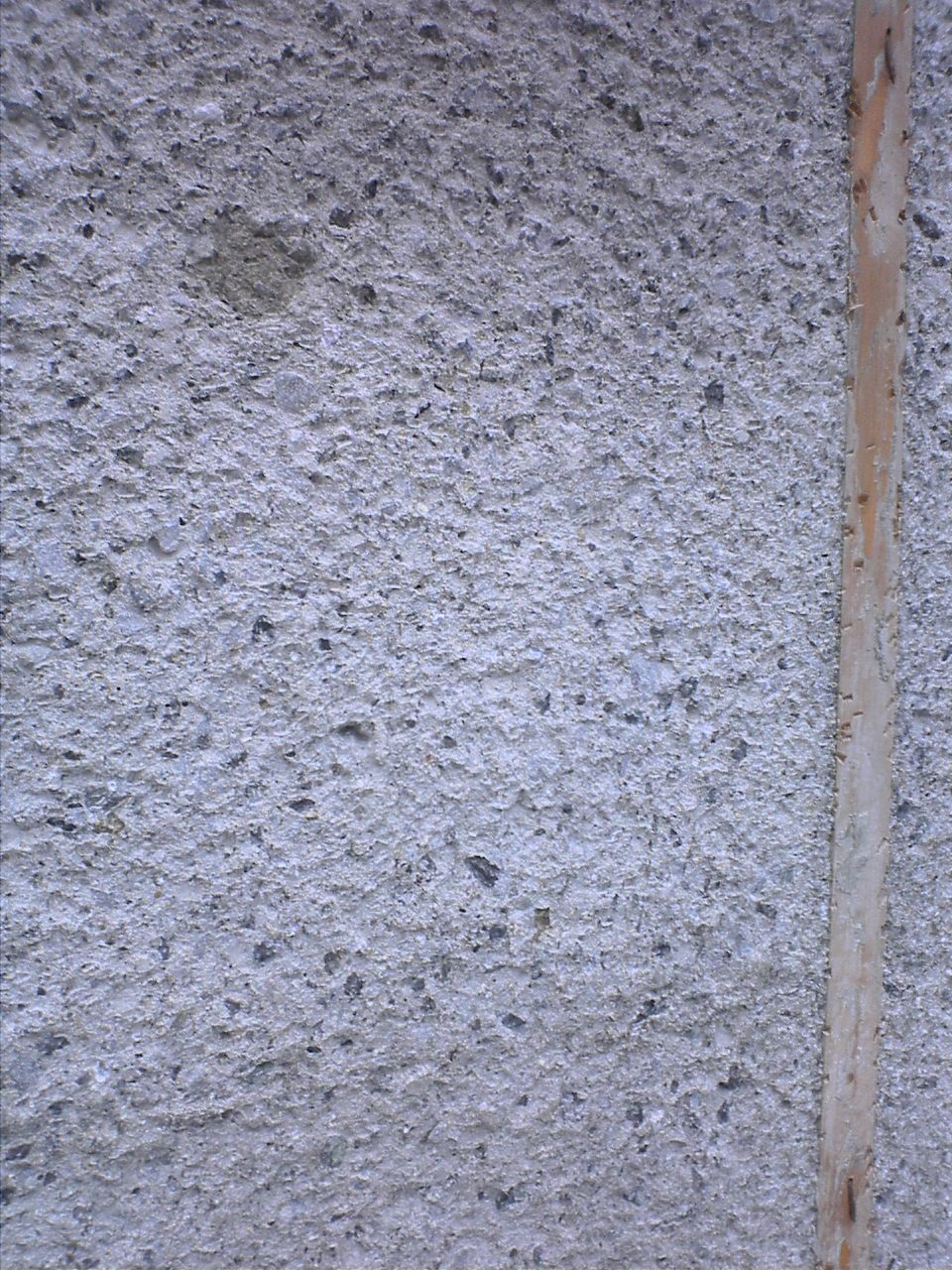

RC擁壁に化粧目地を入れそのまま小だたき処理を施しました。

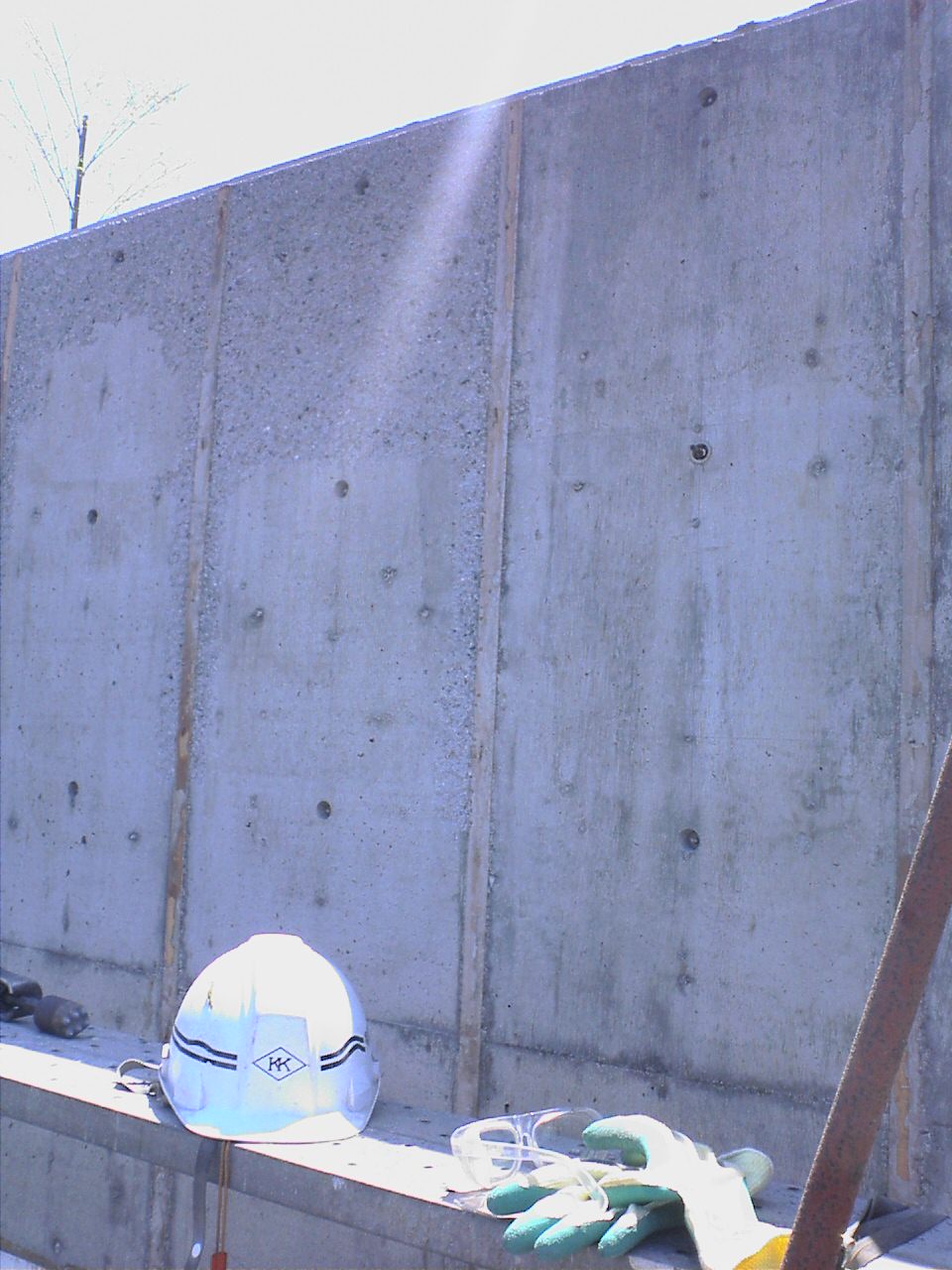

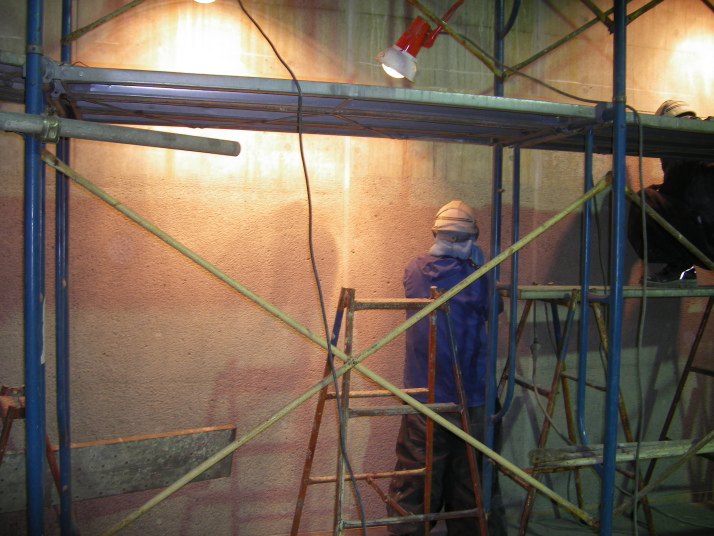

その為、化粧目地付近は自然な感じに仕上がり脱型後も自然な風合いが出ました。
RCの場合、骨材に白色の骨材を配合しPコンの穴埋めやパネルの隙間、コンクリートの打設方法、時間などを勘案した中で脱型のタイミング、小だたき処理のタイミング等決定いたします。

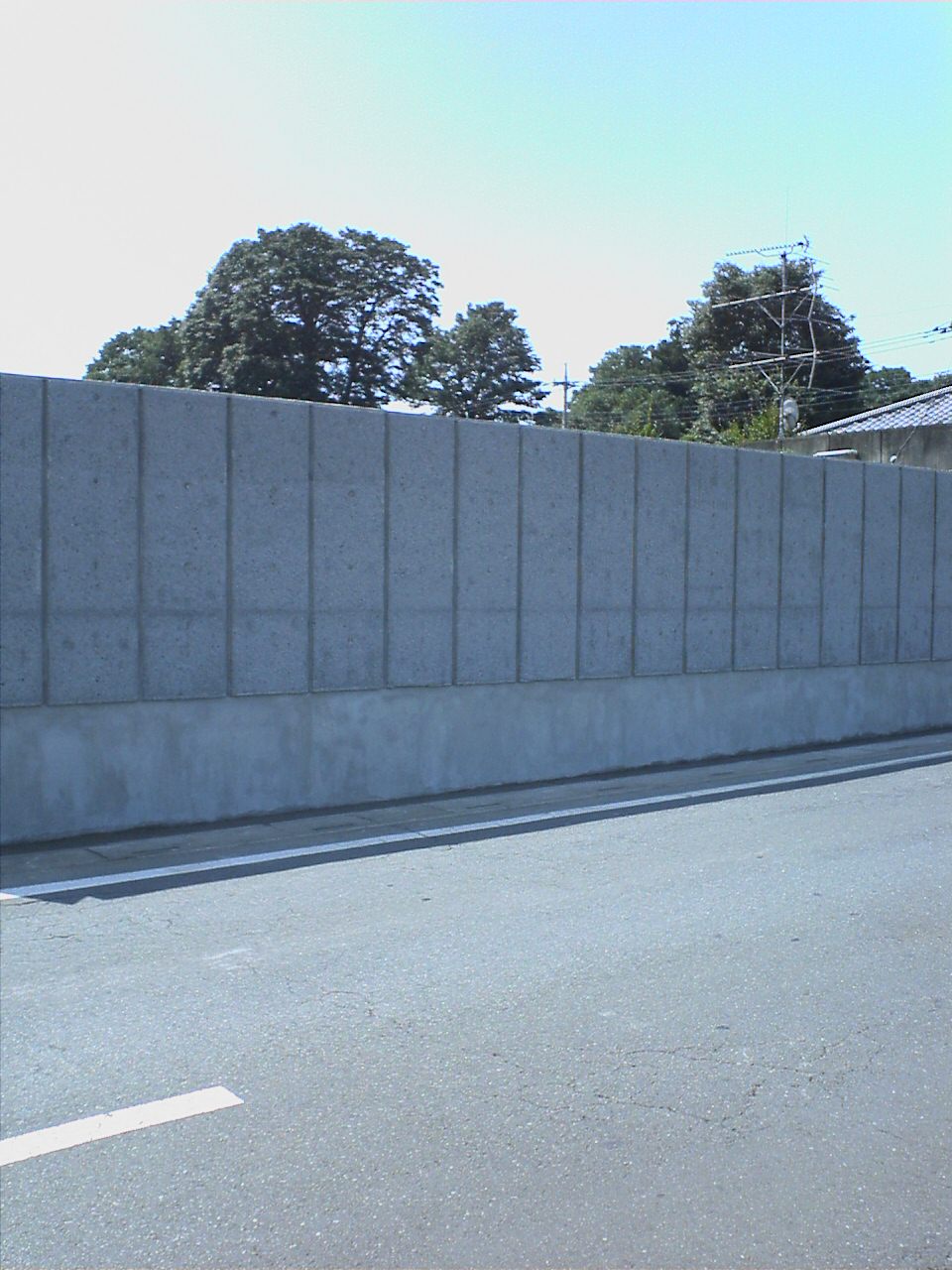

その事により、表面を荒したハツリ仕上げとはまた、違った風合いがでてきます。

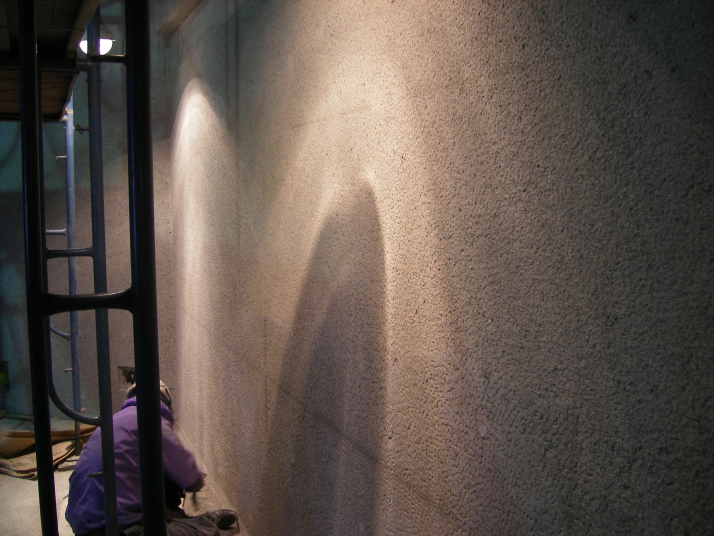

小だたき仕上げ②

施工期日:2008年3月29竣工
施工場所:埼玉県入間市 武蔵ホール

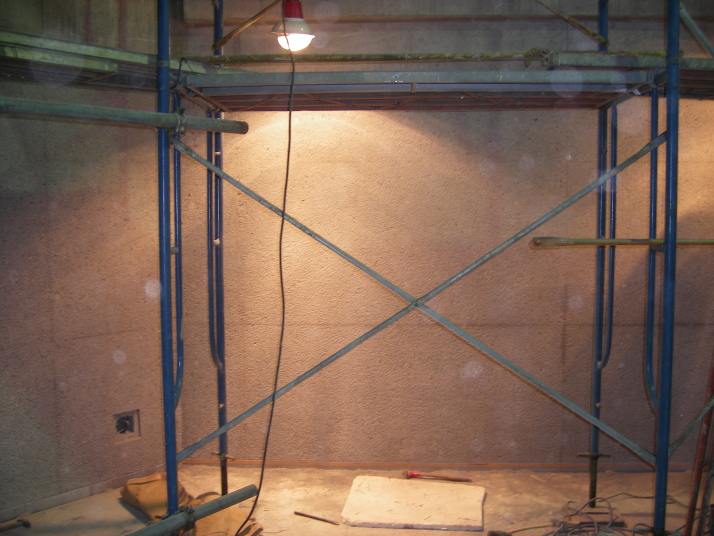

当社近くの物件で、最上階のホール内壁面への施工でした。
面積を聞くだけで、若い職人なら逃げ出してしまうほどの面積でした。熟練者2人で一日施工面積を決めてただ、ひたすらやり続ける。
根気のいる仕事だけに、仕上がった時の嬉しさは格別です。
また、施工担当者の方や、オーナー様も大変喜んでいらっしゃることと思います。

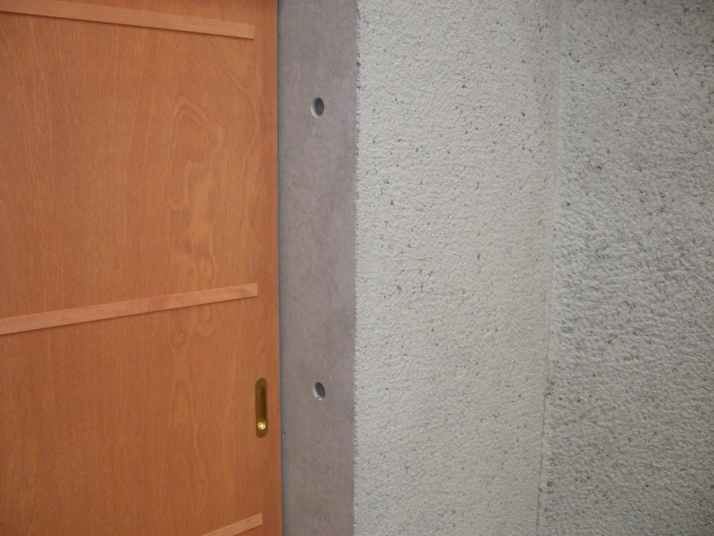

杭頭処理

施工期日:2004年6月9日~6月10日
施工場所:埼玉県入間市工業団地内 工場新築工事

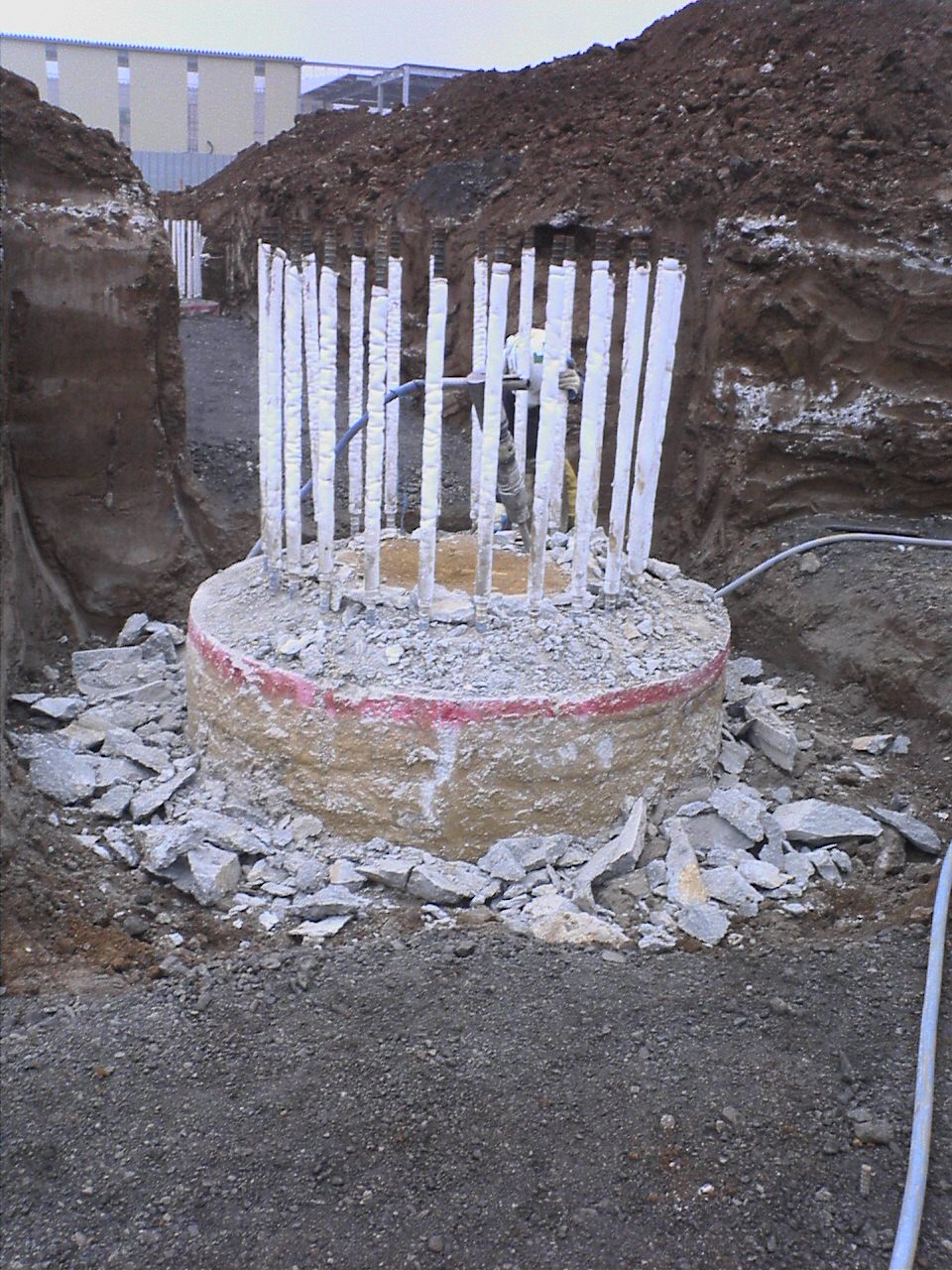

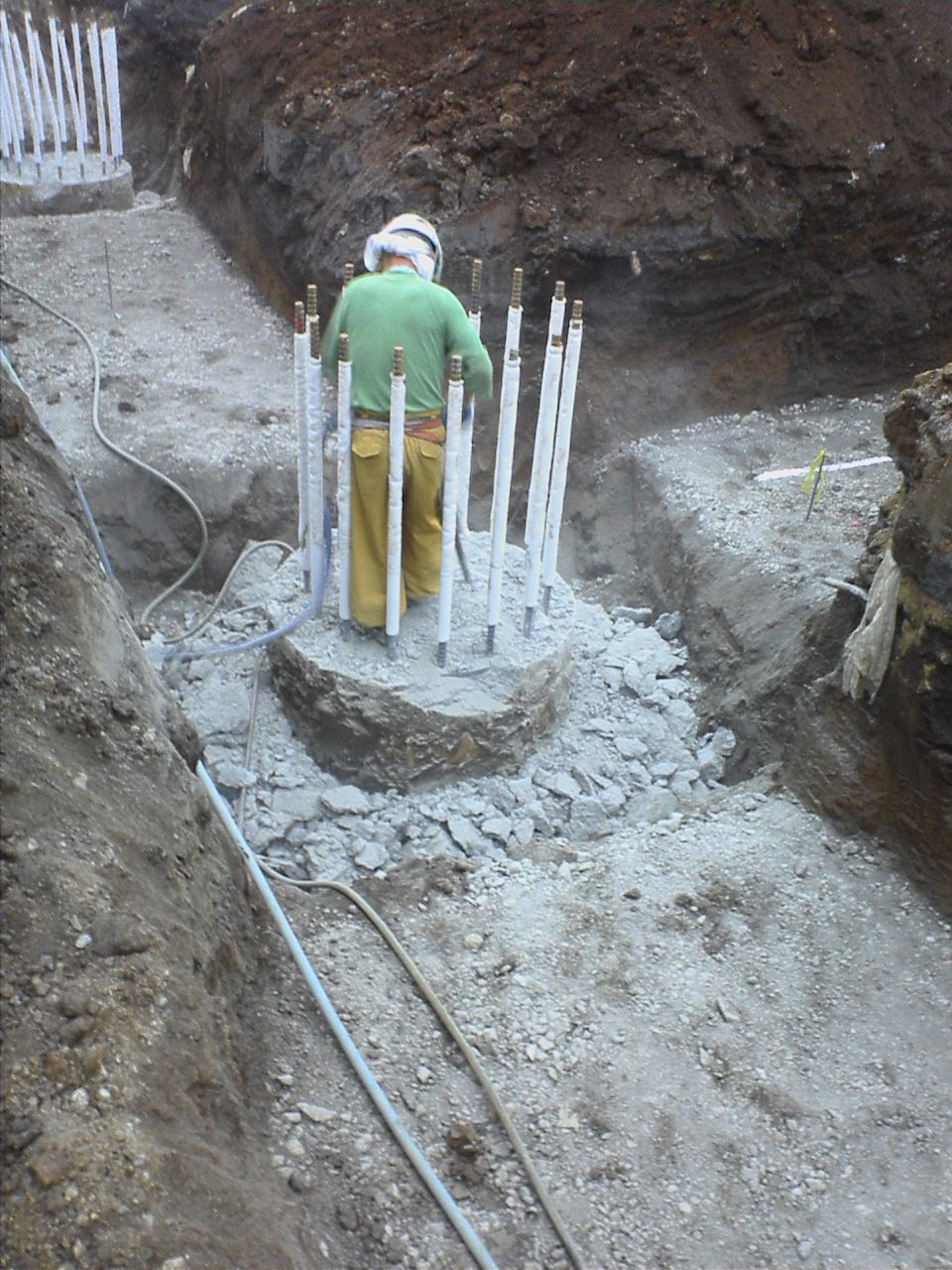

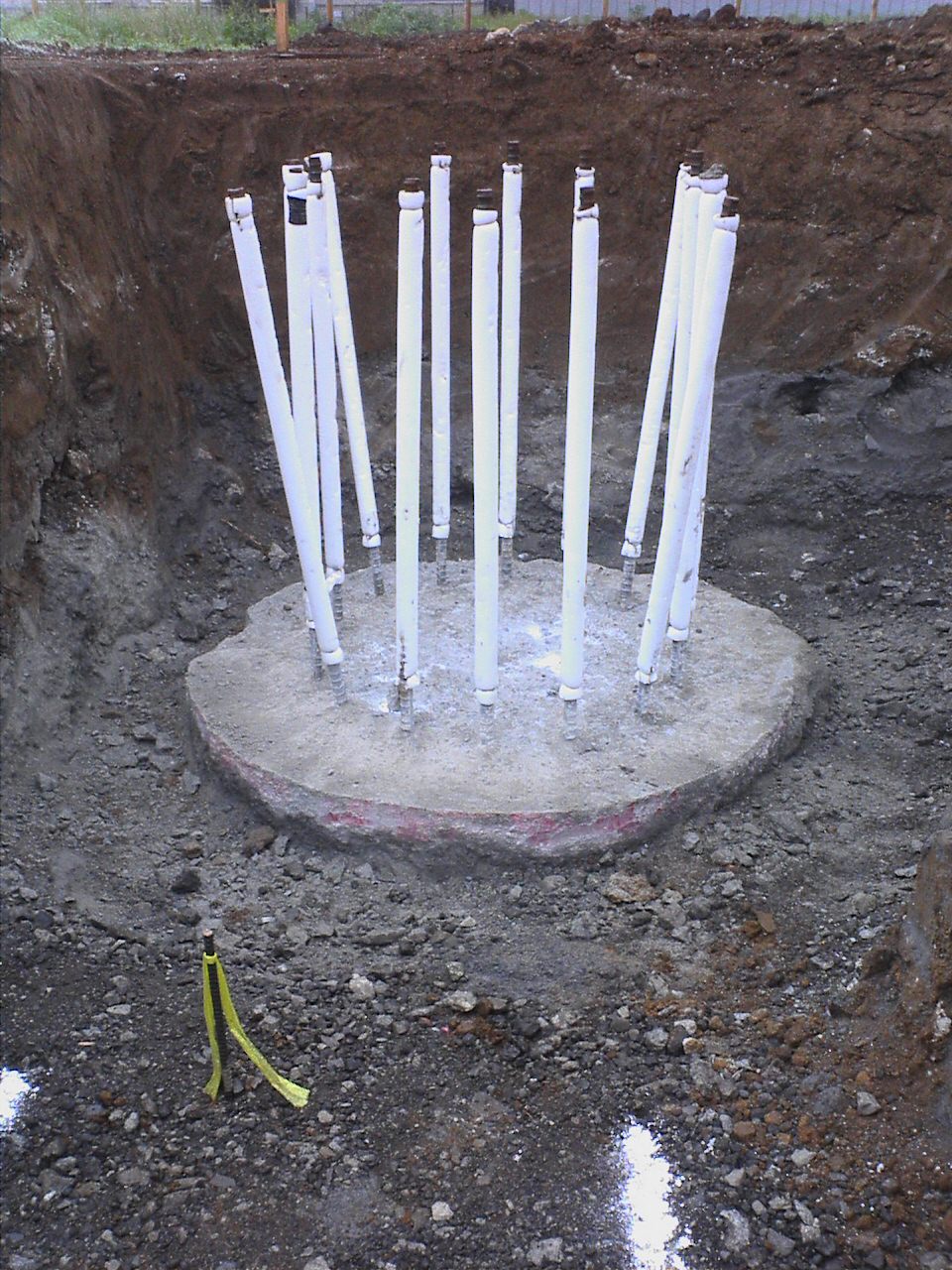

建築や土木工事の基礎部分(杭基礎)のレイタンス処理として行う作業工程です。
関東ローム層の上にそのまま基礎を施工することよりも、耐震性の向上に良く行われる工事です。
かなりの騒音を発生させるので、現在は防音シートにて杭頭を囲み粉塵対策兼防音対策として施工する時代となりました。
その他、都心では杭頭レイタンス処理にバキューム工法、又は既製杭PCパイル工法などで施工すると言った、工事もあります。

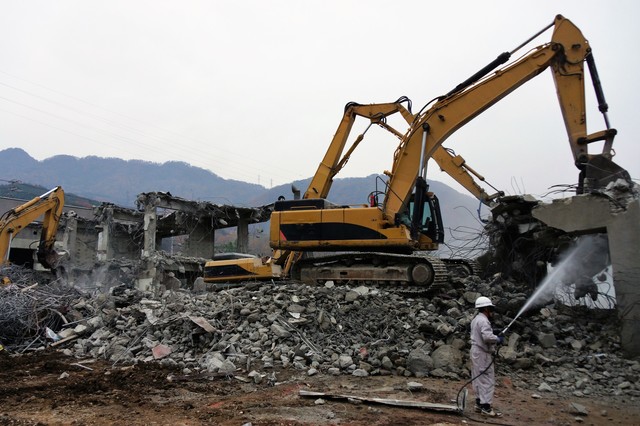

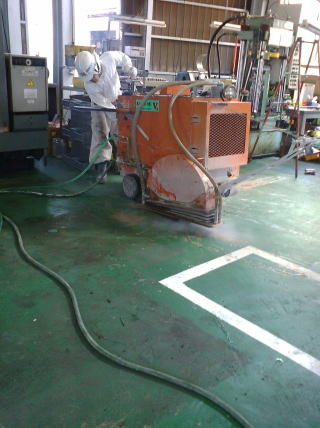

低騒音解体①

施工期日:2007年4月26日~4月27日
施工場所:埼玉県 川島町

自動車部品工場へ新しい機器の設置の為の基礎工事
周囲に精密機器がある為に、粉塵、振動を抑制する工法を採りました。

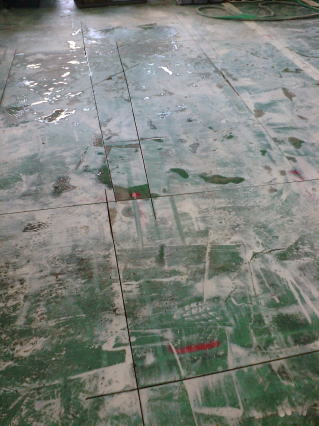

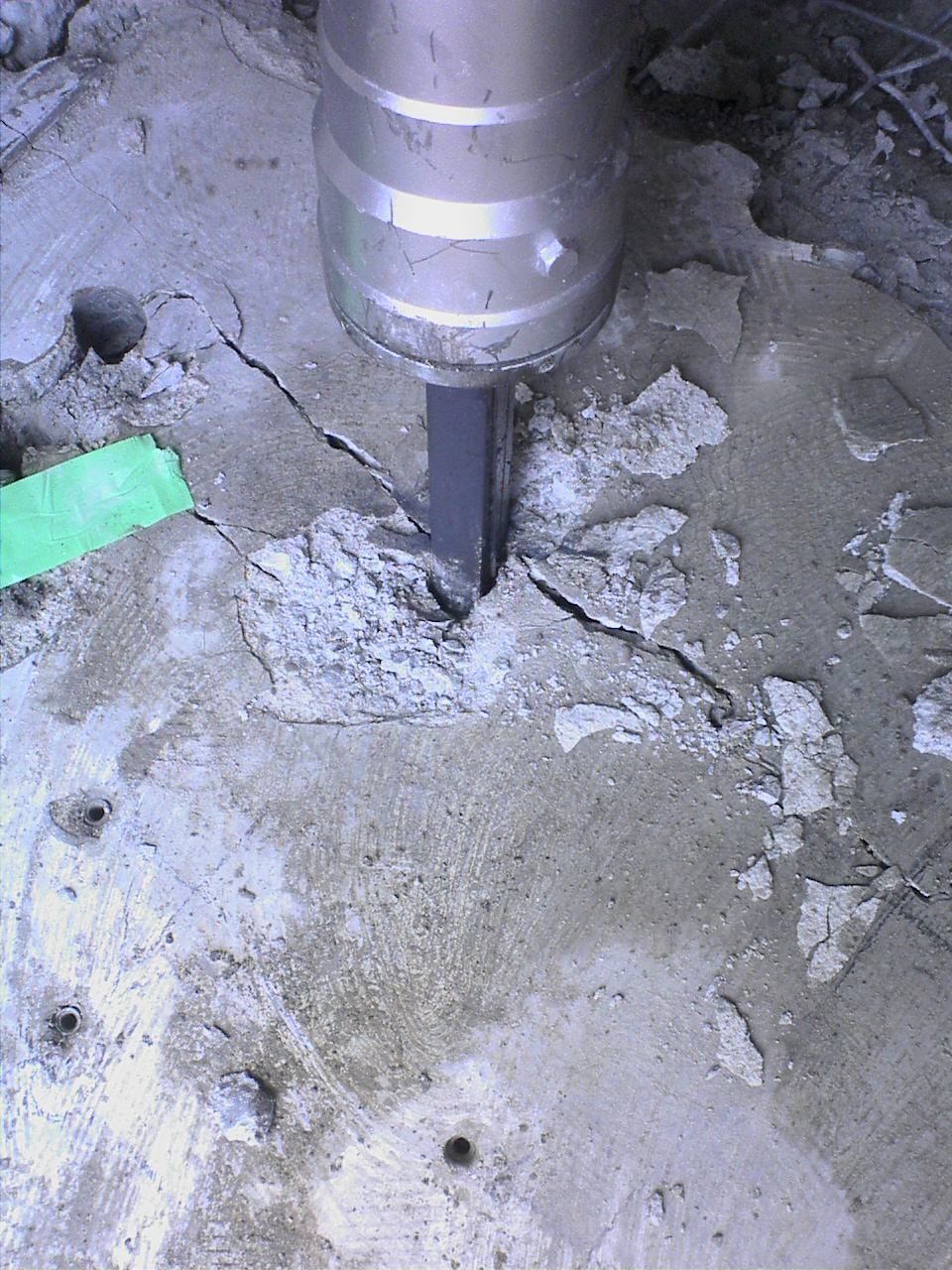

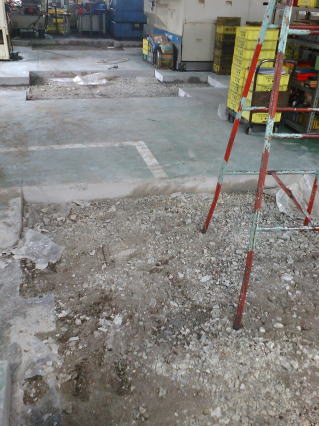

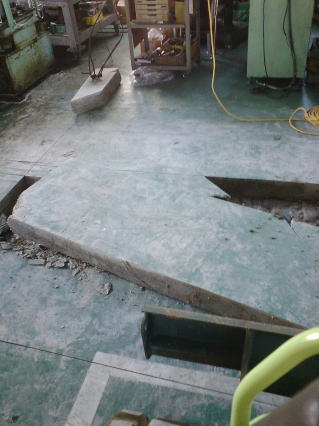

道路カッターにて、土間コンクリートを基礎の形状に切削し同時に水処理も行いました。
この作業場所は撤去時間を短縮するために粉塵養生時間を削除して土間コンクリートを切断したまま搬出し、処分することとしました。
掘削時間も短縮、最終的には基礎工事完了まで4日間という最短時間にて終了いたしました。

低騒音解体②

施工期日:2004年9月3日
施工場所:埼玉県狭山市内 S病院

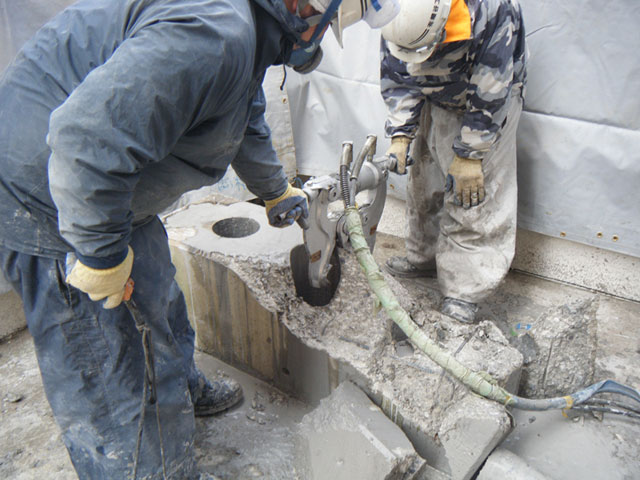

病床増加工事の為の解体工事で、増し打ちコンクリートを撤去。
この病院では、階下の入院患者さまの事を鑑み、どうしたら階下に響く音と振動を抑えられるかが課題となりました。
以前の解体業者では、考えもつかない、どうしようもない、作業時間を変える、など沢山の障害が生じていました。
時間と労力を惜しまなければ、様々なアイデアが生まれてくるのも事実です。
探せばあるモノを上手に使う。顧客満足度を追求する。(現在ではもっと小型化され効率良く解体出来る機械、工法があります。)
工期の短い間で、苦情一つなく完了する事ができました。

伐採伐根①

伐採本数:25本
立木最高高さ:15m程度
施工期間:約1週間

某公園伐採伐根工事でのonesceneです。
小さい重機ですが、高さが7メートルまで届きますので、幹の太い立ち木でも難なく倒すことができます。もちろん、周囲には十分配慮をしての作業になるので、先ずは細かい枝払いを行い、転倒方向を決めてV字に切り込みを入れながらフォークで掴みながら転倒させます。
立ち木の高さがそれ以上の場合は、高所作業車及び揚重機(レッカー)を使用しての安全作業となります。
弊社従業員は、建設機械(ユンボ)、高所作業車10m以上の有資格者で作業しているので安全です。

S様邸解体工事②

施工規模:物置1棟 残置物片付 木造2階 20坪
施工期間:約1週間(成分検査期間含めず)

令和4年4月1日から、建築物などの解体・改修工事を行う施工業者(元請け事業者)は、該当する工事で石綿含有有無の事前調査結果を労働基準監督署に報告することが義務づけられます。
報告は、環境省が所管する大気汚染防止法に基づき、地方公共団体にも行う必要があります。(厚労省HP抜粋)

S様邸解体工事の石綿含有建材事前調査の模様。外壁に石綿(アスベスト)が含有しているかどうか、事前に採取し石綿(アスベスト)の成分検査を、弊社協力業者へ提出いたします。
ほぼ1週間で検査結果が送られて来ます。(お急ぎの場合は、別途費用にて最短3日で結果が届きます)弊社は従業員は、一般建築物石綿含有建材調査者、および石綿作業主任者、石綿取り扱い特別教育を取得しています。

某小学校設電気設備配管用(レントゲン+コア抜き)③

施工期間:1日間(施工期間は施工枚数、施工本数によって変わります。)

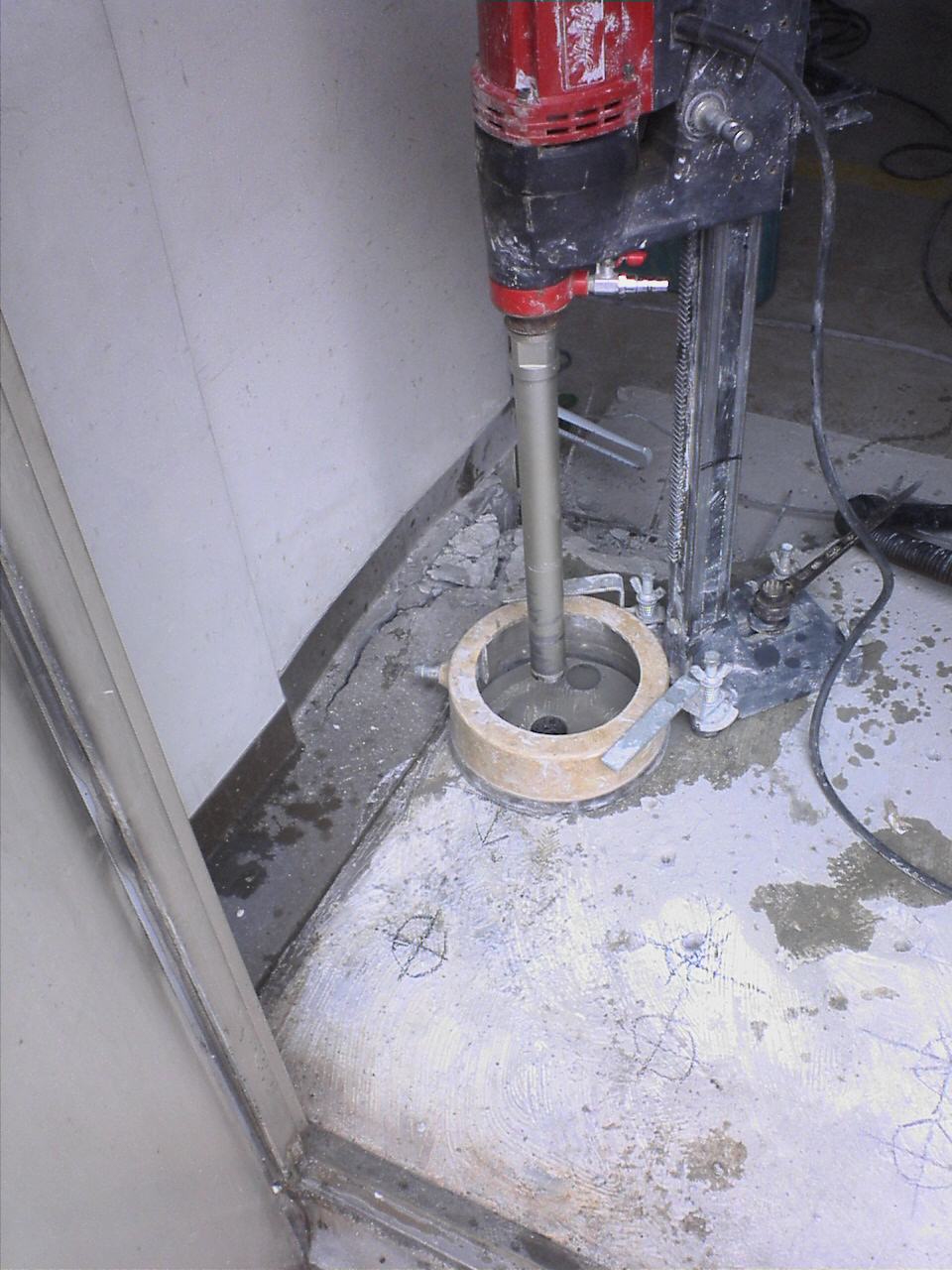

コンクリートの中には、重要な鉄筋、埋設部があります。コア抜きをするときに、その鉄筋や埋設物を損傷しないために、事前にレントゲン撮影をして、鉄筋などの位置を確認してから削孔します。
弊社従業員、協力業者は有資格者で作業を行っており、成果もその場で提出が可能です。

T様邸解体工事④

施工期間:1週間
施工規模:木造30坪

T様邸解体工事の様子です。当該建物のお隣には月極駐車場があり、駐車場の利用者様にもご迷惑をお掛けすることになりますので、利用者様へご連絡し、車用養生カバーを掛けることとしました。
また、お隣とも近接しているので、綿密なお打ち合わせとご近隣様へのご挨拶は欠かせません。
また、車輛の搬出入も道路の幅員が狭いために、誘導員を配置をして第三者災害を起こさない対策もいたしました。
結果、ご近隣様より「とても丁寧な解体をされてますね。」と「振動も騒音も気になりませんでした。」とお話をいただきました。建替えの案件でしたので、これから永く居住されるお施主様の気持ちになると、安心安全を心がけての作業は当然のことだと弊社は考えます。
T様、この度は、ご依頼を有難うございました。

某ポンプ場機械基礎更新工事⑤

施工期間:2週間

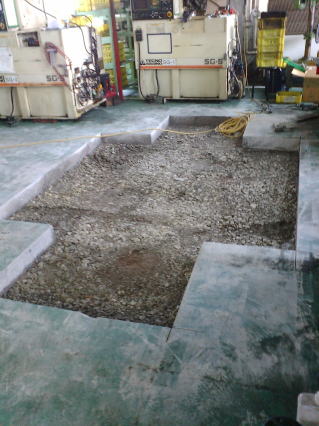

施工規模:20㎥

ポンプ装置の更新に伴い機械基礎も作り替えます。数十年前にはこのポンプ場が無かった為に、ご近隣様は、床上浸水。台風などの豪雨の増水に対応する必要不可欠なポンプ場です。 その後、ポンプ場が設置されて浸水はないそうです。ここでポンプの耐用年数を迎えたための改修工事です。
写真でもわかるように、密室の中での斫り(はつり)作業は、困難を極めるものです。 集塵装置をフル稼働して、社員の作業環境も守ります。 作業を一旦停止すると、数分で室内の空気が奇麗になります。 もちろん、防塵マスク、防塵メガネを着用しての作業になりますから、真夏ですととても大変になります。
弊社では、職長に適度な休憩を取るようにお願いをしています。また、作業所様では、熱中症対策の為に休憩時には、経口補水液の提供があり、とても助かりました。

page top
